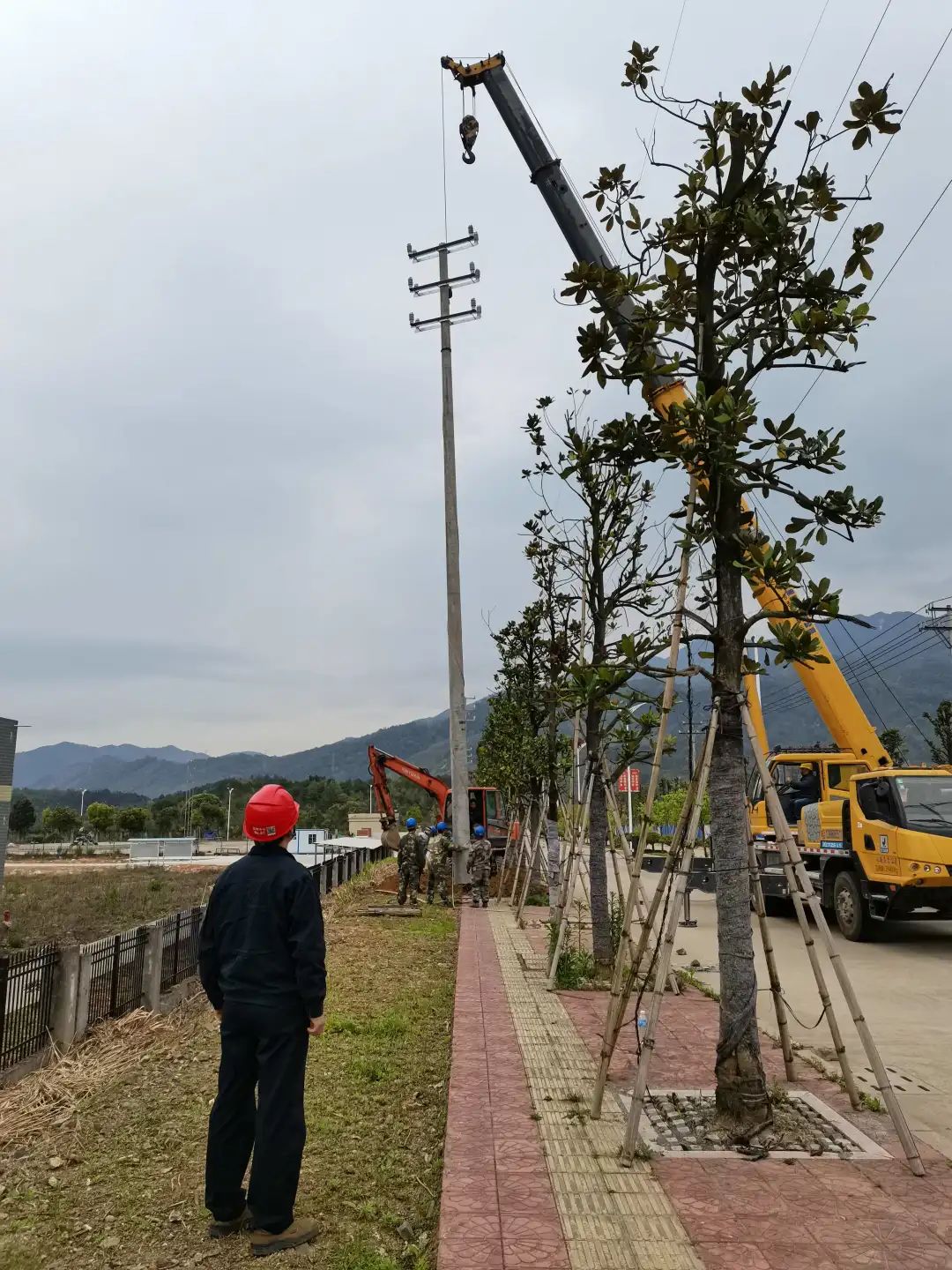

“新建10千伏线路投运后,将基本解决永安市石墨和石墨烯产业园负荷过大的问题,可以有效提升供电可靠性。”近日,在10千伏攀水I、II线工程施工现场,国网永安市供电公司工作人员正在积极开展工程后期的建设,立杆、登杆、架线、……现场一片热火朝天的景象。这是该公司深入开展新时代“双满意”工程,服务地方经济助推永安“开门红”的一个缩影。
近年来,随着园区配套设施不断完善,园区进驻企业也逐年增多,对电力的供应也带来新的挑战。
为了满足园区用电需求,国网永安市供电公司高度重视,抽调专业技术人员结合园区用电负荷增长和周边线路运行情况等大数据分析,决定采用国家电网典型设计标准,从110千伏攀龙变电站新建10千伏攀水I、II线两回供电线路与产业园区供电线路形成联络,预计新建线路可承担新增装机13550千瓦,同时能够分担园区的部分负荷,实现园区电网N+1要求,优化电网构架,提高供电可靠性保证了供电质量。

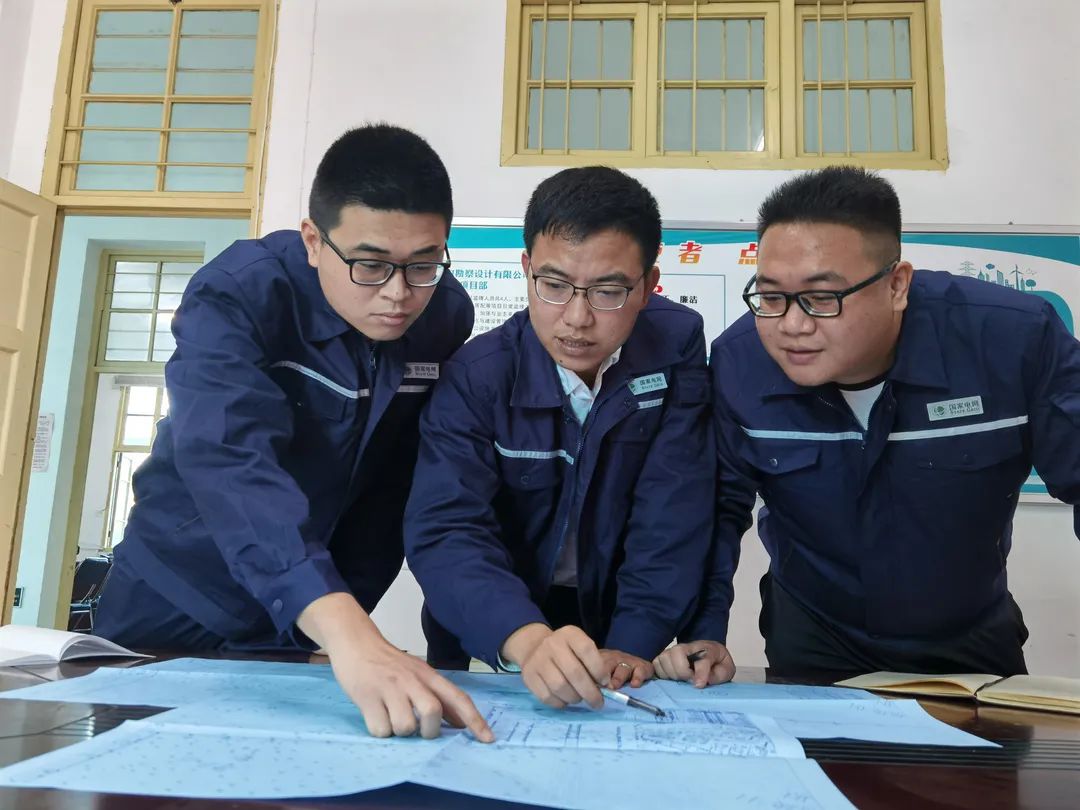

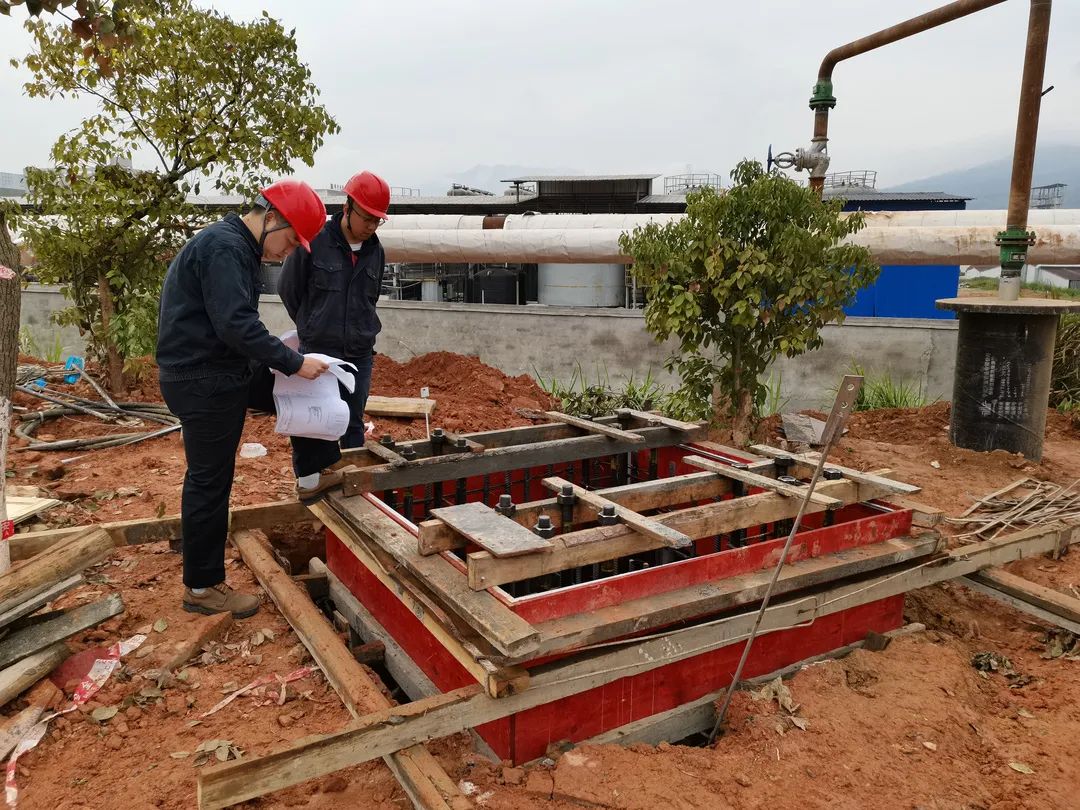

“针对施工地域土质坚硬难题,我们首次使用了旋挖机等大型机械设备开展施工,有效提高了工程进度。”国网永安市供电公司项目经理王国辉介绍道。为了确保工程质量和施工进度,该公司选派技术骨干主抓工程建设现场监督和安全管理,要求施工人员严格按照创优工程施工工艺要求进行施工,层层严格把关,为打造品牌工程奠定基础。
据了解,新建10千伏攀水I、II线工程架设线路总长度13.1公里,新建杆塔47基,预计在五月初竣工,工程完成后将不仅能够满足园区中远期发展用电需求,更为永安经济“开门红”注入新动力。
